獨工區安裝項目和洪水汛期搶時間抓任務
(通訊員 葉兆英 郭亞楠)由獨工區安裝項目承建的奎屯河一級電站壓力管過東干渠管道安裝制作項目日前正進入緊張的勞動競賽高潮階段。
為了和時間賽跑,搶在洪水到來之前完成施工任務,保證一級電站后期項目的正常施工和運行,工區精心組織施工隊伍,由副主任王朋朋和項目經理王山焱負責在七天內完成100米長的穿越東干渠、直徑分別為3米、2.5米各50米約100噸重的管道制作安裝任務。

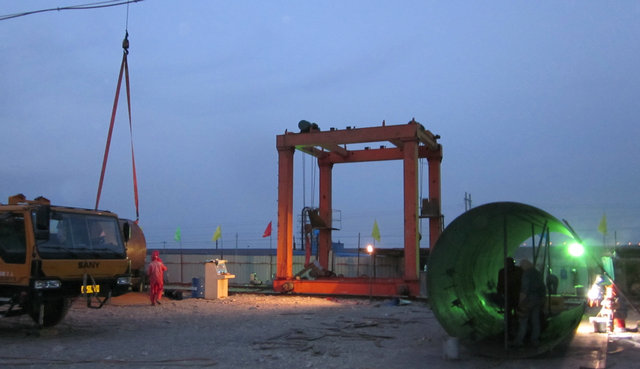

為合理分配使用勞力,項目部將43名安裝工人分成下料組、卷板組、組對組、焊接組四個班組,大家分工合作,通力配合,發揚工區能吃苦敢打硬仗的拼搏精神,吃住在施工現場,加班加點進行24小時輪流作業。
為促進安裝班組勞動競賽積極性,按時保質、保量、保安全地完成上級黨委下達的任務目標,項目部制定出具體的勞動競賽獎罰辦法,在4月16日完成100米管道制作安裝任務,每個班組獎勵2000元,完不成任務罰3000元。
