(通訊員:孟慶忠)4月25日,由北方建設集團油建公司承建的八師紅山嘴二級水電站增效擴容項目工地上是一派繁忙景象。
據了解,八師石河子紅山嘴電廠二級水電站增效擴容改造工程,位于瑪納斯河上游,北方建設集團油建公司于2月中標二級水電站工程,這也是七師首次在八師中標承建水利工程。

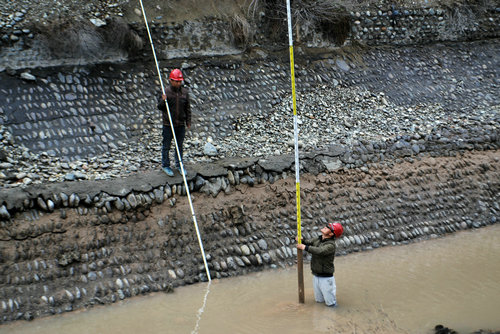

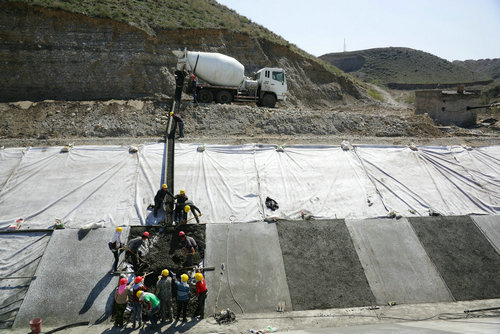

油建公司負責的壓力前池尾水渠和引水渠增效擴容改造工程,全長3669.14m,并于4月7日正式開工。為了確保工程如期正常開工,油建公司管理人員于2月底進駐場地,做好施工前期各項準備工作。盡管承建工程地質條件復雜、設施年代久遠、施工難度大和天氣因素多變,油建公司通過提前進駐,順利完成前期踏勘和劃分施工階段等工作。目前,工程正進入施工高峰期,在工程工地上,隨處可以看到挖掘機平整渠坡,施工人員平整砂礫石成型,全力完成渠堤體澆筑、建筑物砼澆筑和渠板澆筑等工作。
據油建公司經理劉奔和現場項目經理李程平介紹,為了如期完工,在確保工程質量前提下,550多名施工人員,現在搶抓進度,放棄節假日休息,24小時不間斷施工,關鍵工序堅持輪班,做到換人不換機,人機兩班倒,確保5月3日正常通水。
