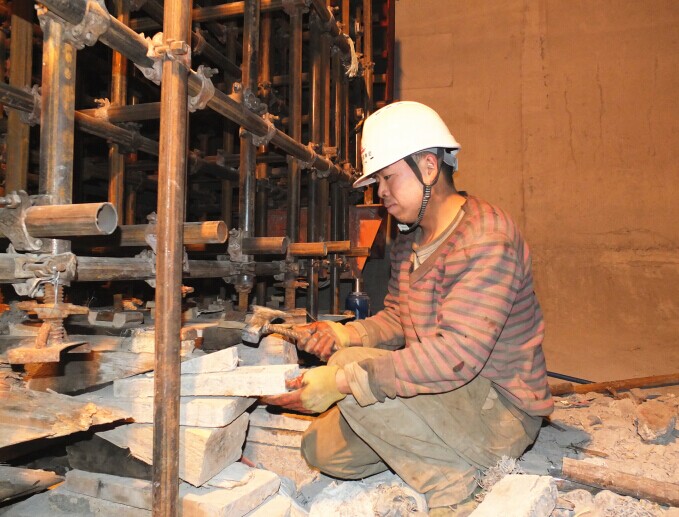

(通訊員:周啟航)7月5日,由北方建設集團第三直屬項目部承建的奎屯河三級站引水隧洞工程9號支洞二次襯砌混凝土澆筑順利收倉,該項目主體工程當日就可完工,為該電站在7月底達到通水狀態奠定了堅實的基礎。
目前,只有9號支洞正在進行混凝土二次襯砌工程,其它9個支洞的該項工作都已完成,該工程目前是七師歷史上投資單體規模最大的一個水利工程,工程建成后,將徹底解決奎屯河冬季打冰和夏季飲水的安全問題。
項目經理郜建華告訴筆者,奎屯河三級水電站工程從2012年7月20日開始動工以來,就遇到了夏季洪水泥石流頻發、隧道施工地質條件復雜、冬季溫度低、用水難,混凝土凝固不好等一系列的困難,致使項目工程工期進度、質量、安全控制極其困難。面臨重重困難,項目部針對隧洞塌方、隧洞混凝土澆筑施工工藝、原材料運輸等問題制訂了切實可行的措施,對隧洞塌方處理、鋼模臺車施工技術進行了專題研討,對進度、質量、安全管理進行了統一協調。通過項目部全體的攻堅克難、共同努力,克服了一個又一個的困難,現在已經累計完成施工產值2.2個億,隧洞主體工程已經完成,剩余的就是混凝土注漿工程和一些封土、洞內清掃輔助工程,計劃在7月30號全部完工達到通水狀態。
